一、傳統頂壓式錨桿靜壓樁
根據錨桿靜壓樁壓樁施工過程中樁的受力位置不同可以分為頂壓式和抱壓式兩種方法。

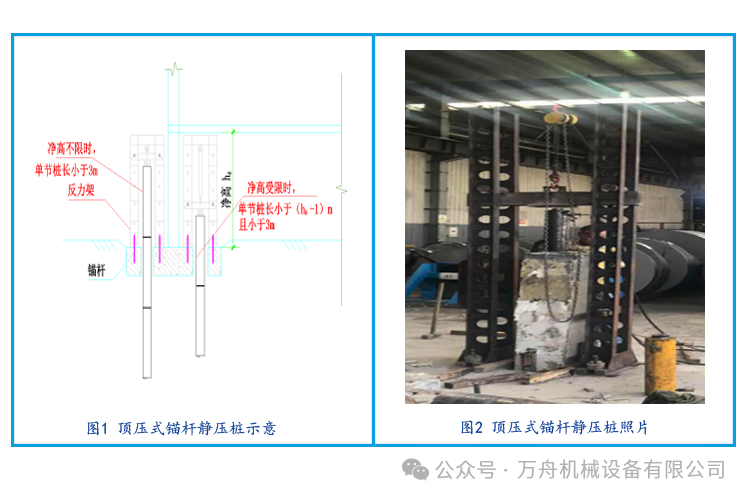

頂壓式錨桿靜壓樁(如圖1、圖2所示)是利用預埋錨桿固定反力架,樁就位后在樁頂部和反力梁之間架設千斤頂,借助建筑物自重將樁分段壓入既定土層中。該方法是在頂部施加壓力,施工的單節受設備高度限制,最大樁長一般不超過2.5m,且在頂部施壓垂直度較難保證。
二、新型抱壓式錨桿靜壓樁機

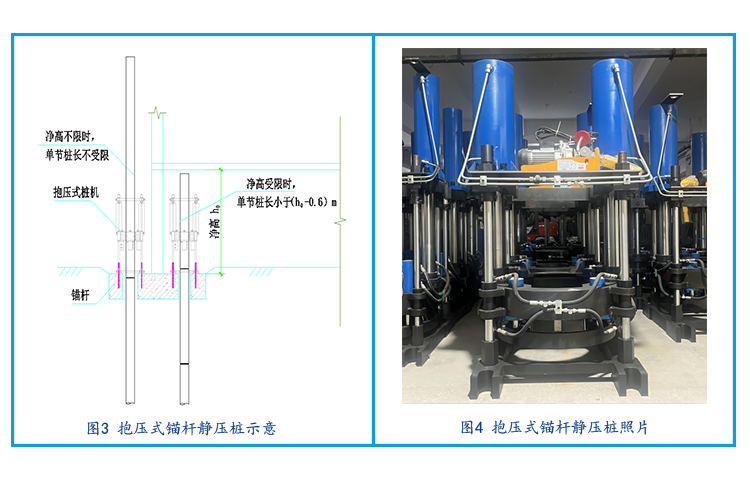

抱壓式錨桿靜壓樁(如圖3、圖4所示)也是利用預埋錨桿固定樁身機架,通過抱夾器夾緊樁身,壓樁時千斤頂對抱夾器施壓將樁壓入土中,當抱夾器到達行程底部時,松開抱夾器往上運行到達行程頂部,然后再將抱夾器夾緊樁身千斤頂施壓,如此多次循環反復,將樁壓入既定土層中。該方法是在樁身側面通過抱夾器施加壓樁力,施工的單節最大樁長不受設備高度限制,且施工的垂直度容易保證。

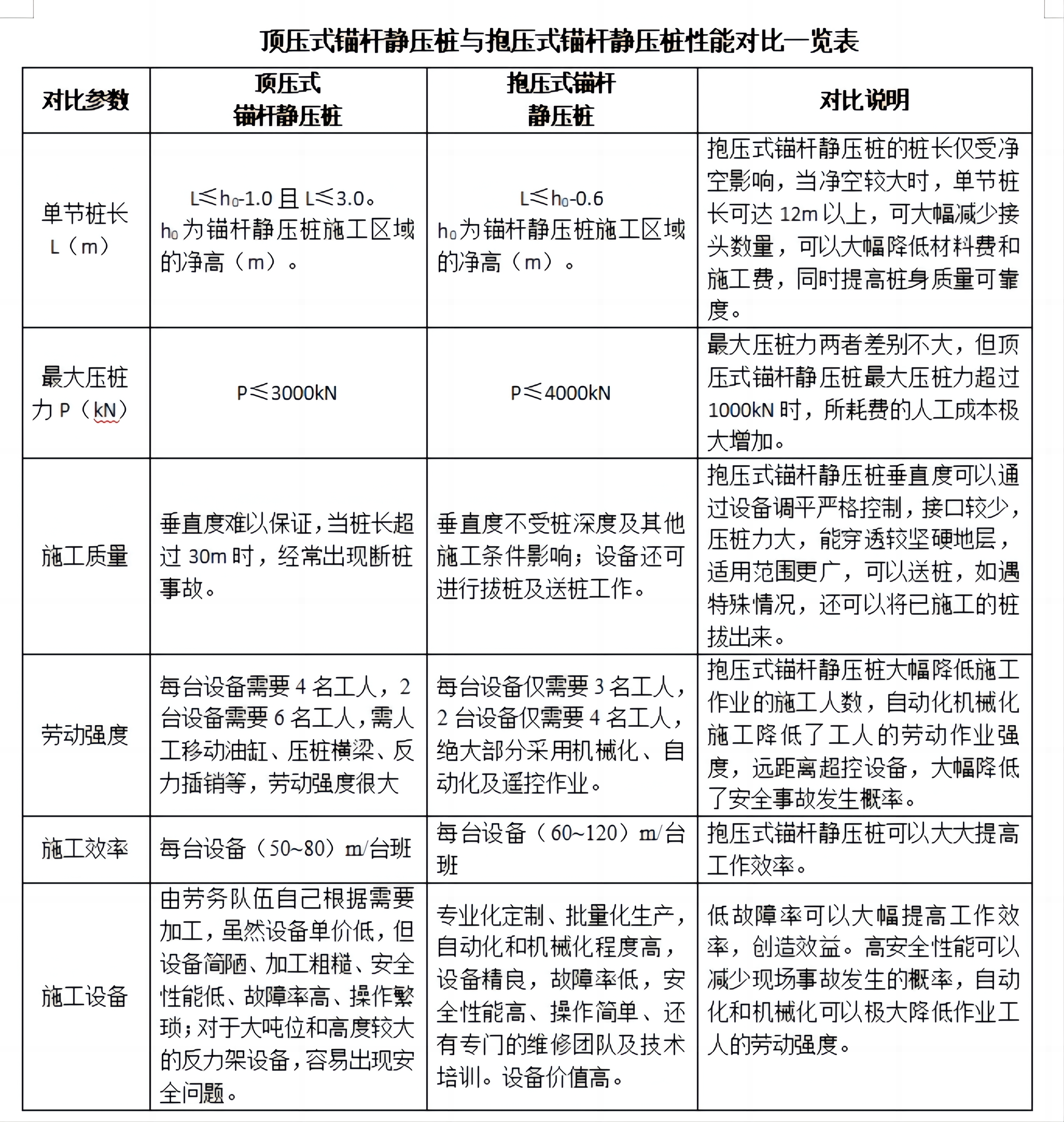

三、傳統頂壓式錨桿靜壓樁與新型抱壓式錨桿靜壓樁性能對比一覽表
四、總結
結合具體參數分析,抱壓式錨桿靜壓樁的樁長僅受凈空影響,當凈空較大時,單節樁長可達12m以上,可大幅減少接頭數量,可以大幅降低材料費和施工費,同時提高樁身質量可靠度。最大壓樁力兩者差別不大,但頂壓式錨桿靜壓樁最大壓樁力超過1000kN時,所耗費的人工成本極大增加。抱壓式錨桿靜壓樁垂直度可以通過設備調平嚴格控制,接口較少,壓樁力大,能穿透較堅硬地層,適用范圍更廣,可以送樁,如遇特殊情況,還可以將已施工的樁拔出來。抱壓式錨桿靜壓樁大幅降低施工作業的施工人數,遠距離超控設備,大幅降低了安全事故發生概率,可以大大提高工作效率低故障率可以大幅提高工作效率,創造效益,高安全性能可以減少現場事故發生的概率,自動化和機械化可以極大降低作業工人的勞動強度。
頂壓式錨桿靜壓樁從質量、安全、和工作效率等角度來看,已經不適合市場要求。抱壓式錨桿靜壓樁才是時代的新寵兒。
