1、錨桿靜壓樁基礎承臺應滿足抗壓、抗剪及抗沖切要求。
2、承臺周邊至邊樁的凈距不宜小于300mm;承臺厚度不宜小于400mm。當原基礎厚度小于350mm時,壓樁孔應采用鋼筋交叉焊接于錨桿上,并應在澆筑壓樁孔混凝土?xí)r,在樁孔頂面以上澆筑樁帽,厚度不得小于150mm。
3、樁頂嵌人承臺內長度應為50mm~100mm;當樁承受拉力或有特殊要求時,應在樁頂四角增設錨固筋,錨固筋伸人承臺內的錯固長度,應滿足鋼筋錨固要求。

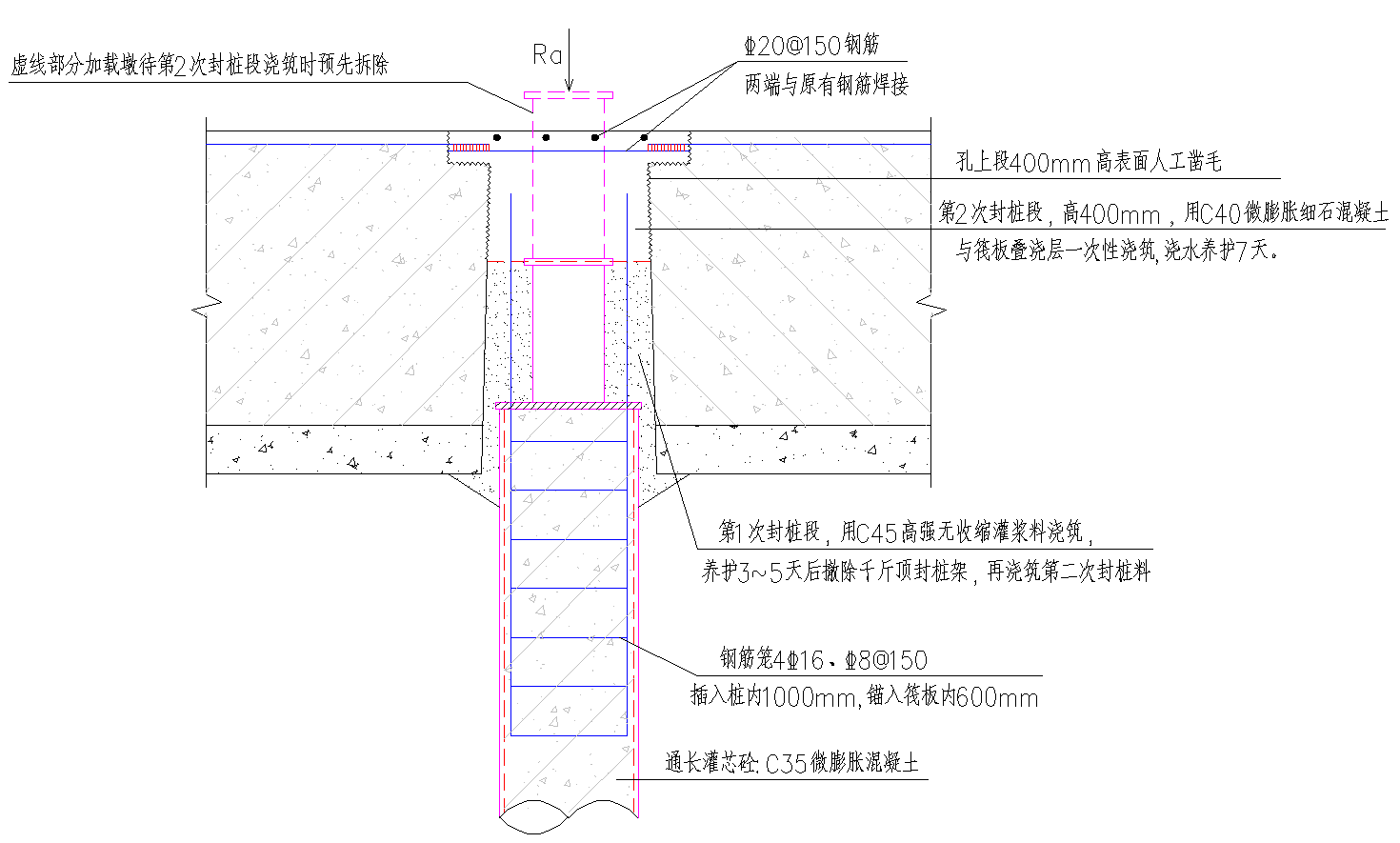

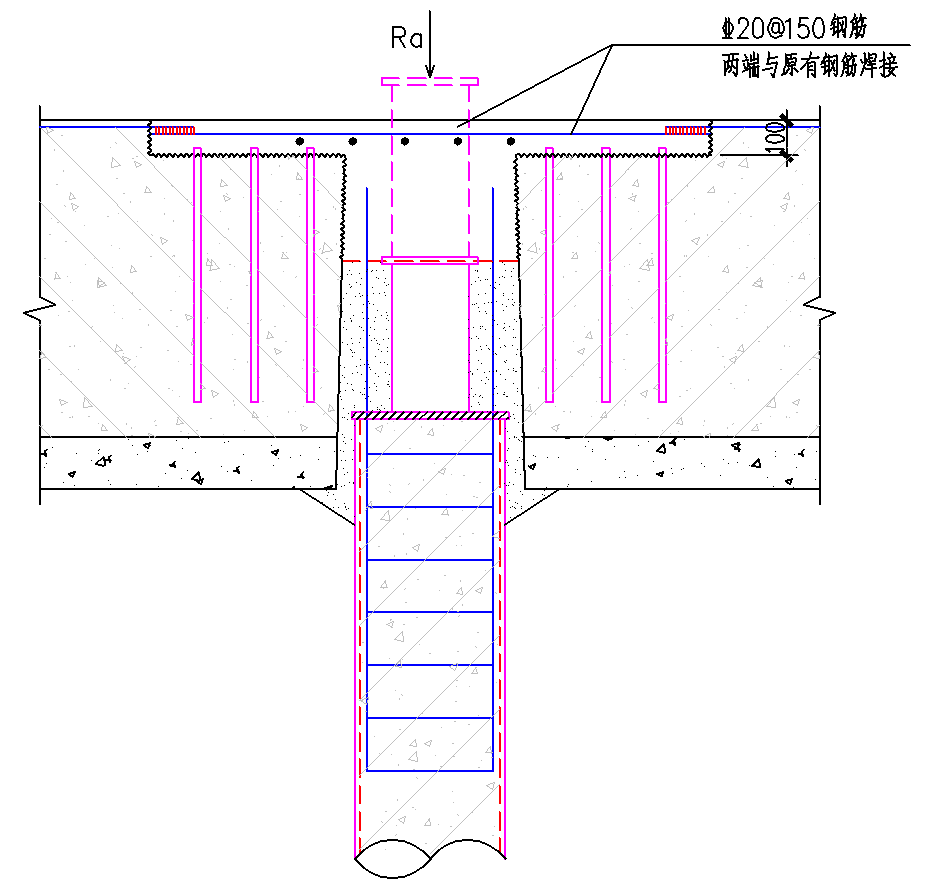

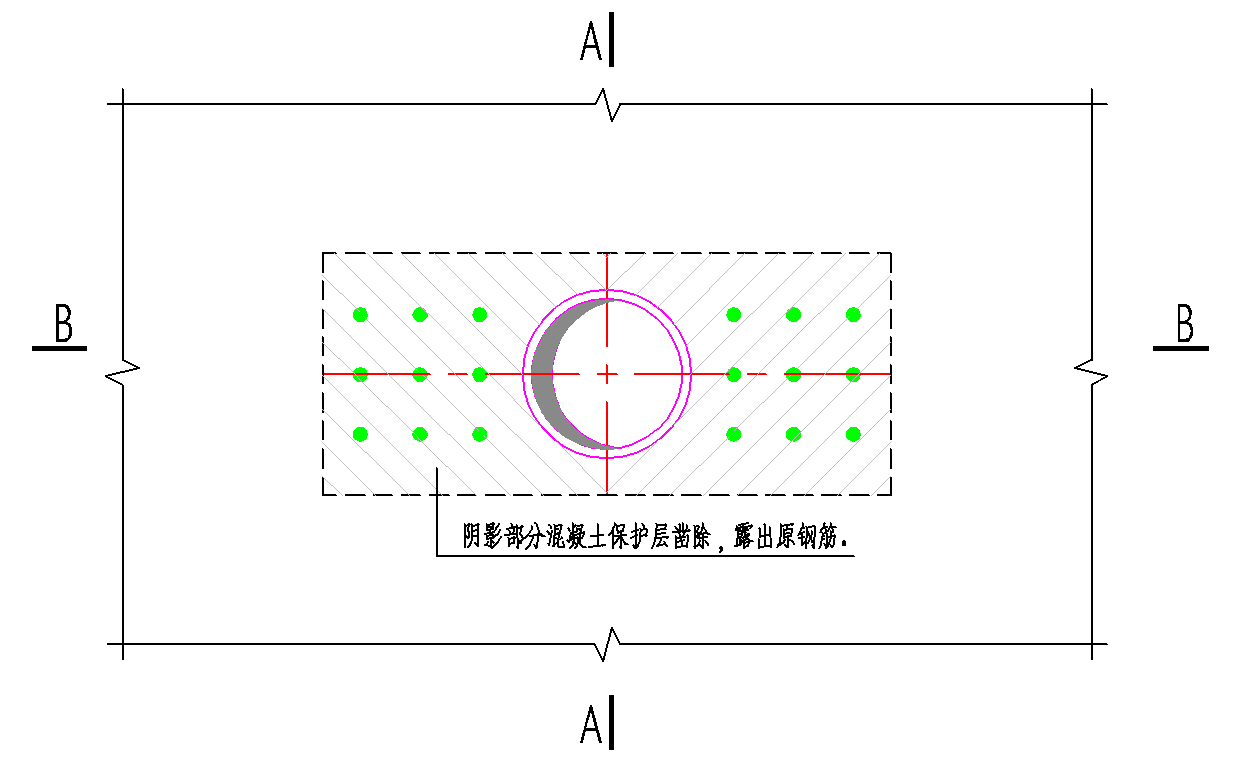

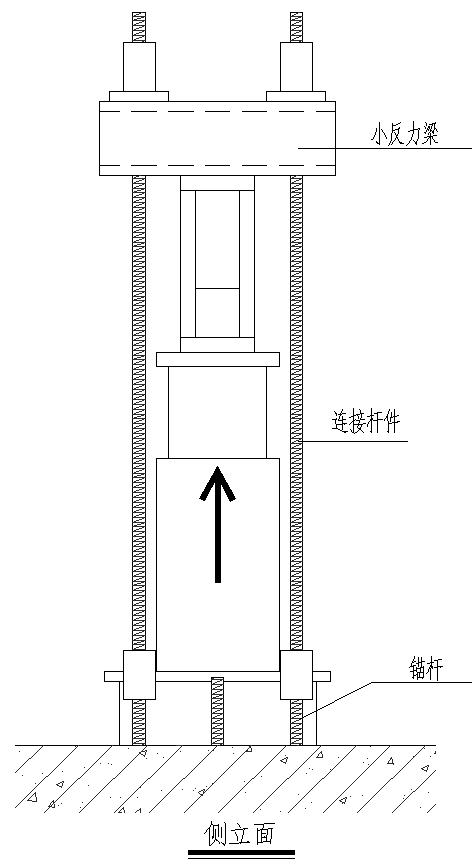

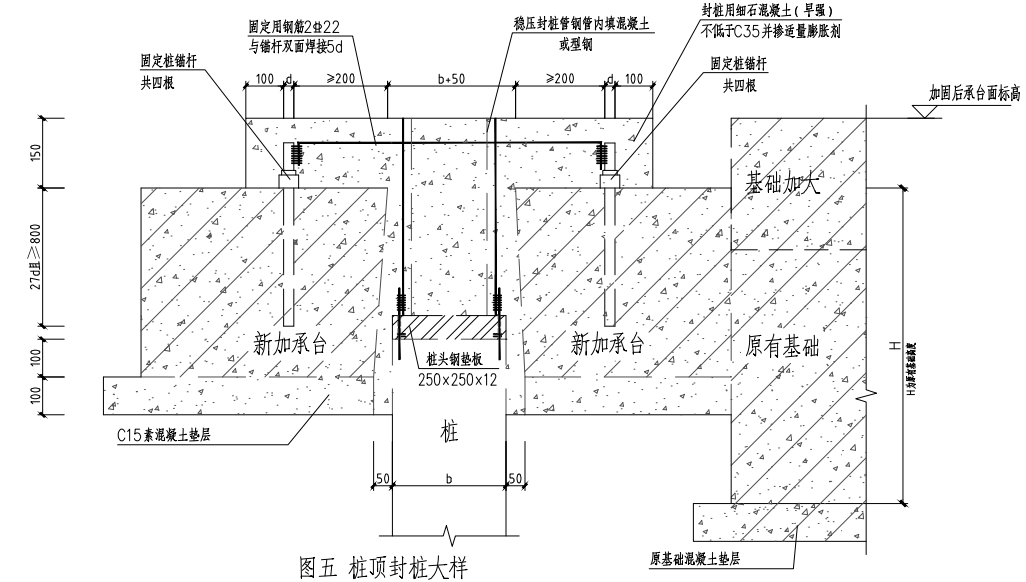

4、封樁前,應鑿毛和刷洗干凈樁頂樁側表面,并涂混凝土界面劑,封樁可采用不施加預應力的方法或施加預應力的方法。
| |
封樁平面示意圖 預應力穩壓封樁示意圖 | |
| |
A-A剖面 B-B剖面 | |
|
5、壓樁孔內應采用微膨脹早強混凝土澆灌密實,強度等級應較原承臺混凝土提高一級,并不低于C35。當壓樁孔位于基礎邊角或基礎轉角外側且壓樁力較大時,應在壓樁孔四周的基礎底面設置放射狀的受拉構造鋼筋。
6、錨桿靜壓樁質量檢驗,應符合下列規定:
① 壓樁孔與設計位置的平面偏差不得超過士20 mm。
② 壓樁時樁段的垂直偏差不得超過 0.5%的樁段長。
③ 最終壓樁力與樁壓入深度,應符合設計要match求,必要時應進行樁基完整性和承載力檢測。
④ 樁帽梁、交叉鋼筋及焊接質量,應符合設計要求。
⑤ 樁與基礎聯結前應對壓樁孔進行認真檢查,驗收合格后,方可澆搗混凝土。
7、項目完成后,以下資料應形成檔案歸檔:
① 樁位平面圖與樁位編號圖;
② 樁材試塊強度報告或合格證明;
③ 封樁混凝土試塊強度報告;
④ 膠粘劑出廠檢驗合格證及試驗報告;
⑤ 壓樁記錄匯總表;
⑥ 壓樁曲線;
⑦ 隱蔽工程自檢記錄。
