一、工程概述
東莞市某酒店改造,占地面積約2046m2(37.2m×55m),樓層為6層,樓層高度共20米,場地平坦,地貌單元為海相沖積平原,原為菜地,主要覆蓋第四系海陸交互 相沉積物;沖積層發育。
二、地質條件
(一)第四系濱海沖積層(Qmc)層
本層分布穩定,沉積厚度一般17m左右,根據其巖性特征,分四個亞層:
(1)粉質粘土(①-1):灰黃~土黃色,可塑,局部軟塑,含少量砂粒。上部 0.5為耕植土,含植物根系。分布全區,層底埋深1.3~2.2m,平均厚度1.74m。
(2)淤泥(①-2):灰黑色,流塑,含朽木屑和腐植質,局部含粉質和粘質,夾薄層粉細砂。分布全區,層底埋深6.5~13.5m,平均厚度8.58 m。
(3)淤泥質粉細砂(①-3):灰黑色,松散,濕,含少量云母片,夾薄層淤泥質土。分布全區,層底埋深11.5~15.0m,平均厚度4.87m。
(4)中砂(①-4):淺灰色,飽和,濕,稍密~中密。上部含泥質和粉細砂,下部含粗砂礫,局部含少量卵石。主要成分為石英,次棱角狀~次圓狀,分選性一般。
(二)下第三系泥巖(E)層
根據其風化程度將勘察孔控制范圍內巖石劃分為三個亞層:
(1)強風化泥巖(②-1):場區內僅局部發育,只有zk3鉆孔揭露。淺灰色,具薄層理構造,巖心多呈碎片~碎塊狀,少量半巖土狀。
(2)中風化泥巖(②-2):淺灰色,具薄層理構造。隱晶結構,巖質硬脆,稍破碎:巖心多為扁柱狀,次為短柱狀。分布全區,層頂埋深16.8~17.7m,層底埋深 17.6~19.7m,平均厚度1.38m。
(3)微風化泥巖(②-3):淺灰色,隱晶結構,薄層理構造。巖質堅硬完整,較脆。巖心呈短柱狀~柱狀。分布全區,層頂埋深17.6~19.7m,平均厚度7.69m。
三、設計方案

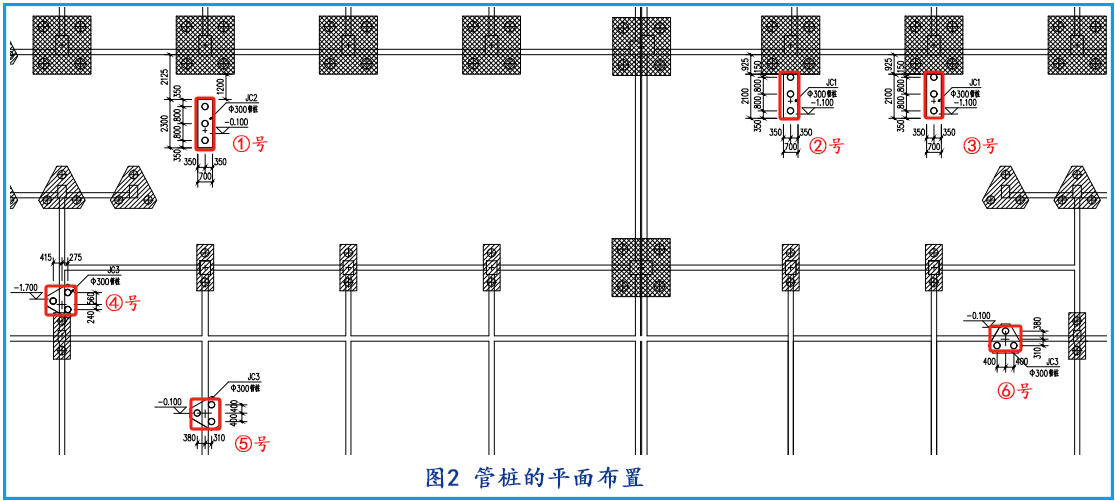

(1)本工程因改造要求共布置18根樁,采用預應力PHC樁,樁徑D=300mm,采用壁厚100mmAB型樁,樁長為18m,壓樁力值為1300KN。樁基礎施工時要求先試樁以確定樁長,當樁長≤10m時,由設計視情況遠行補樁處理或修改基礎,管樁的平面布置詳見(圖2)。
(2)承臺分別布置為①號~⑥號,承臺混凝土強度等級為C35,管樁樁身銅筋混凝土強度等級為C80。
(3)采用靜壓沉樁,樁尖采用C型(閉口鈍圓式)。
(4)承臺混凝土強度等級C30。
(5)承臺底筋保護層厚度不應小于50mm。基礎墊層采用C20混凝土
四、施工難點

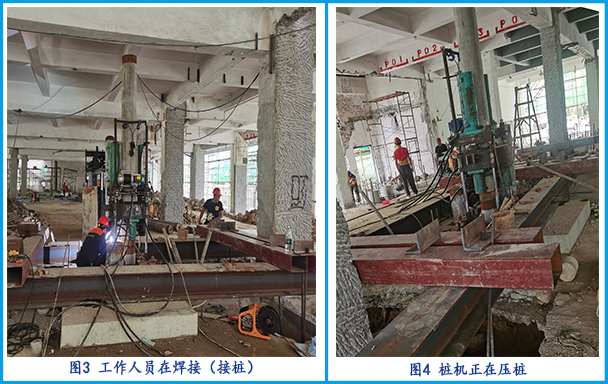

該項目最大的難點在于所有樁位無法提供充足的反力,①號~③號承臺的樁位沒有布置在地梁旁邊,原基礎采用的是樁基礎,底板厚度為100mm配筋為雙層雙向φ10@200/200,地梁截面為500×300,按照結構計算①號~⑥號承臺的樁位都不能提供充足反力,無法達到設計值壓樁力的1300KN。委托方為了總體工期進展,向我司咨詢施工方案,我司技術人員綜合造價、施工效率等各方面的考慮,提出“鋼底座壓樁”方案,以承臺為中心點通過架設底座行架首尾各連接原基礎柱子,擴大樁位與原基礎的接觸面積,使其向周邊獲取反力,最大化利用原建筑物自重作為反力把樁壓下去。委托方經過與其他方案的對比,“鋼底座壓樁”方案相比其他方案,至少可以節約40%的施工造價,最終采用我司提供的方案進行施工。
五、施工組織
本項目安排1臺150T的抱壓式錨桿靜壓樁機進場施工,配帶3名設備操作人員。
此項目18根樁,樁長18米,共計324米,經過6天工期已順利完成。該項目使用的“鋼底座壓樁”方案,既提高施工效率,也節約施工造價。委托方評價我司真的是一家技術高超、專業性強、服務好的全方位公司。
